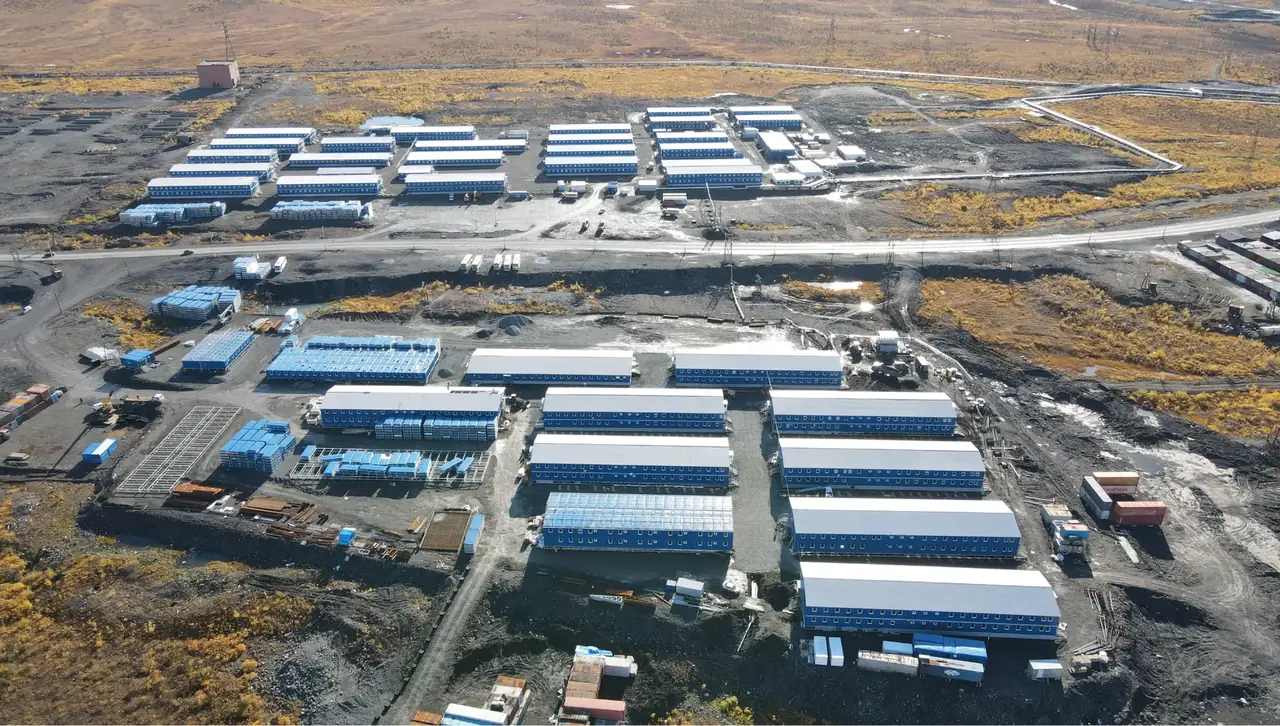

1. 从哪儿开始
从三个数字开始:多少人、用多久、在哪个地区。其余都是派生的。曼格斯套的一百人用八个月,和巴甫洛达尔的一百人用三年,是两个完全不同的营地:保温不同、配套不同、租还是买的答案也不同。
第四个该早点知道的数字是人员构成:技术人员多少、工人多少、有没有外方专家。它决定人均面积标准、房型和食堂数量。
2. 怎么组合模块
用标准模块,不要用定制件。6 × 2,435 米的模块是基本单元:居住间、卫浴、走廊、办公室都由它拼出来。模块拼接能得到任意长度的建筑,中间走廊两侧各一排是宿舍的标准做法,加一层就把容量翻倍。
规律是:相同的模块越多,越便宜也越快。定制方案留给食堂和医务室这些非定制不可的地方。
3. 怎么避免压抑感,或者反过来怎么获得独处
两个问题用同一个手段解决:开窗和平面。全景窗和玻璃山墙能让 14 平方米的模块不显得压抑,适合食堂、活动室和办公室。反过来的需求是给技术人员做单人间,有完整的门和朝安静一侧的窗。
为省钱常犯的错误是:让四个人在只有一扇小窗的模块里住一年。一个月后从人员流失上就能看出来。
4. 大批量怎么运
用平板包装。模块拆开——地板框架、墙板、屋面——叠成约 65 厘米高的包,一辆货车能装四到八个而不是两个整装模块。500 人的营地,这是四十车和两百车的差别。
规律:场地距工厂超过 500 公里且模块多于四个,就算一遍平板包装的方案。
5. 怎么组装和安装
干法作业,每个模块一个班组、三到四人加一台汽车吊,一个班次完成。顺序是:基础 → 地板框架 → 墙体 → 屋面 → 与相邻模块拼接 → 室内工作在暖和的室内进行。没有混凝土和湿作业,所以冬天不掉进度。
模块到场之前必须完成的:达到设计标高的基础和接通的管线。其余交给安装队。
6. 房间怎么分
模块内部的平面是自由的:隔墙按用途设置而不是按模块边界,相邻模块的接缝用装修盖住。卫生区集中在一处,给排水管路最短。二层的湿区不要压在一层的干区上方。
一个 6 米模块可以是:四人间带床头柜和衣柜,或者两个单人间,或者带淋浴的八到十人卫浴,或者三个工位的办公室。楼就是用这些砖块砌起来的。
7. 整栋楼怎么排
从走廊开始。两排模块中间夹一条走廊是最省的宿舍布局:走廊占两排居住模块中的一个模块宽度,楼梯和出口设在两端。35 × 14,5 米的两层楼有 28 个房间——按四人间是 168 个工人,按单双人间是 42 名技术人员。
疏散要同时算:每层两个出口,山墙设外挂楼梯,走廊到出口的长度按规范。装完再改等于把楼拆了。
8. 人怎么安置
按规范,不是按条件。哈萨克斯坦的卫生下限是每人 4 平方米,大型运营商的标准是 6 到 8 平方米。工人住四人间(上下铺)或双人间;技术人员住单人间或双人间并配写字台;管理层住带卫浴的单人间。
还有一个单独的问题是混合人员。中国工人和哈萨克斯坦工人通常分楼居住、分开就餐——这不是偏好,而是有外国承包商参与的项目里的通行做法,要体现在总平面上。
9. 怎么解决吃饭
食堂按每三名在营人员一个座位、分两到三班就餐配置。200 人的营地对应 70 座,500 人约 170 座。厨房要分设热加工间、切配间、洗消间和带冷藏的库房;人员流线和就餐流线按卫生规范分开。
食堂是营地里最贵的公共建筑:一半的造价花在带油烟净化的通风、带隔油池的排水和设备用电上。这里省不得,所有人的健康都挂在上面。
10. 工作区怎么安排
办公区靠近生活区但不在生活区里面。工程指挥部、技术人员办公室、会议室、班组长例会室、监理用房、机房。标准是每个工位 4,5 到 6 平方米,会议室 10 到 12 人,独立出入口。
旁边配工具间、工装库和带烘干的更衣室——换工装不能在卧室里进行。
11. 休息条件
带电视和沙发的活动室、带烘干机的洗衣房、有电水壶和微波炉的自助厨房、室外带棚的吸烟点。这不是奢侈:八个月没有正经休息,轮班就会变成人员流失,而偏远项目上的人员流失比任何一间活动室都贵。
每 50 人配一个模块作活动室,是个合理的参考值。
12. 培训场所
20 到 30 座的教室:安全技术交底、上岗前培训、会议。投影、白板、桌椅。300 人以内的营地配一间,更多配两间。空闲时同一个模块可以当会场用。
有外方运营商的项目上教室是必配的——那里每天都要做交底。
13. 运动条件
两三个模块拼成的健身房,地板加强:器械、杠铃、乒乓球台。室外做带照明的小型足球或排球场。28 天一轮的班制下,运动是唯一能释放压力的方式,提供这个条件的业主,冲突和工伤都更少。
14. 医疗保障
50 人以上必设医务室:诊室、处置室、一到两张床的隔离间、卫生间、带冷藏的药品存放。300 人以上配 24 小时值班医士,500 人以上配医生。医疗模块用可消毒面层并有独立给水。
另外要单独考虑医疗转运:油田上到最近的医院可能有 300 公里,要有救护车或空中救援的呼叫方案。
15. 总平面怎么排
从防火间距开始,而不是从好看开始。楼与楼的距离、不小于 6 米宽的环形消防车道、两到三个出入口、不留尽端路。生活区与技术区分开——发电机、锅炉房、污水处理放在下风向并保持距离。
我们实践中的密度参考是:两层布置下每人约 44 平方米用地。780 人的营地放在 4 公顷上比较宽松。
16. 安保怎么组织
入口设检查站,配道闸、值班室和人行旋转闸;周界围挡带照明;出入口和公共区域设视频监控。人员混合的营地还要在各生活区之间做门禁。岗亭是独立模块,带观察窗、卫生间和采暖——保安要在里面值一整天,冬天是零下四十度。
17. 运行和管理
营地是一座小城市:按班次入住退住、保洁、餐饮、洗衣、垃圾清运、发电机和污水设施的维护、在营人员登记。这些由谁来做——您自己的人、我们的服务,还是运维承包商——要在下单前决定,因为答案决定了建筑构成:要不要服务人员的房间、耗材库房、维修间。
交钥匙方案:我们安装、投用并连同操作说明和维护计划一起移交。带运维的方案:我们的技师驻场,负责全部工程系统。两种都在技术任务书阶段一并测算。
这份清单怎么用
在下单前走一遍,花一个小时。每一个没有答案的问题,要么会变成现场的设计变更,要么会变成人们忍受几个月的不便。把答案直接填进技术任务书就行——它是按同样的逻辑组织的,填好之后一个工作日就能拿到测算。
